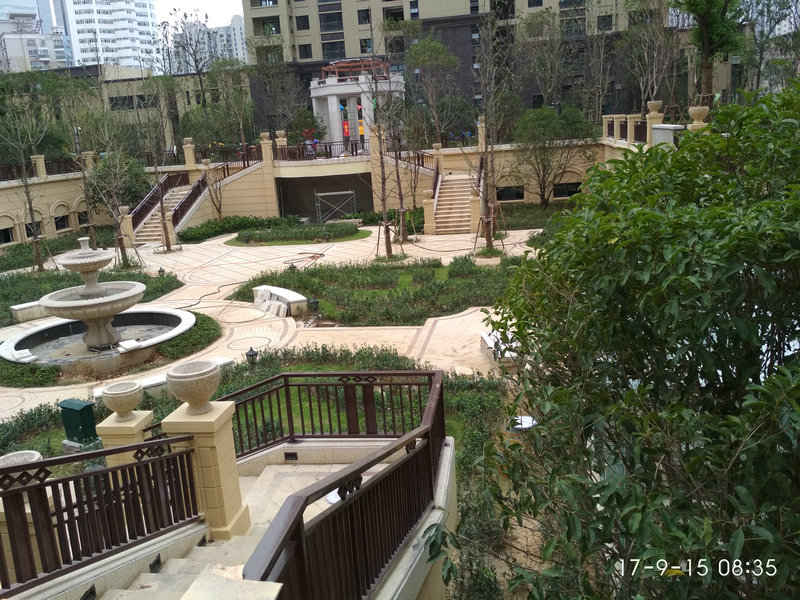

截止2017年9月25日,赭麓公馆1#-7#楼已完成竣工验收工作,计划10月初完成项目竣工验收备案。景观绿化工程铺装施工已接近尾声,绿化工程苗木、草坪等已完成98%,下沉广场区已完成苗木种植、景观廊亭等,10月份全部完成相关工程量。
地下车库土建工程量已完成,目前正在施工环氧地坪漆,月底车位划线工作也将展开。
目前项目处在检查维修阶段,要求各单位做好渗水、开裂等通病维修工作,同时加强各工程节点部位观感质量控制,确保交给业主一个合格的建筑产品。
