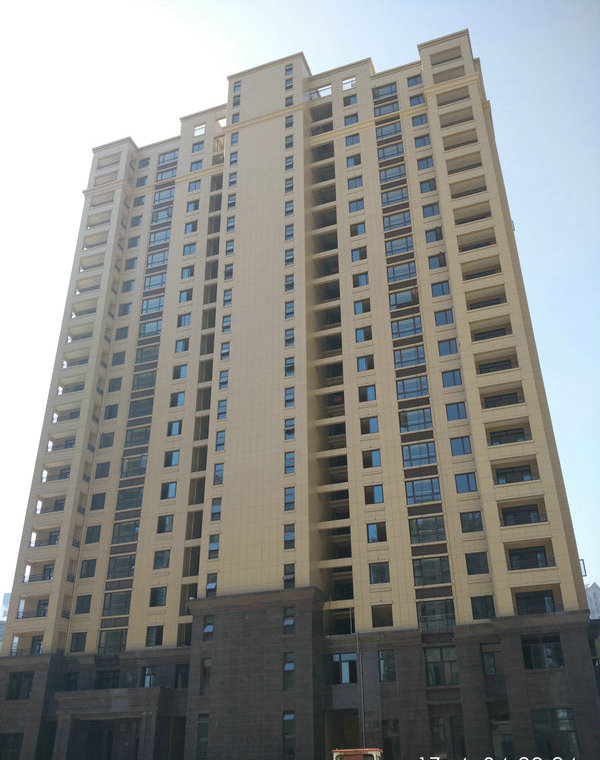

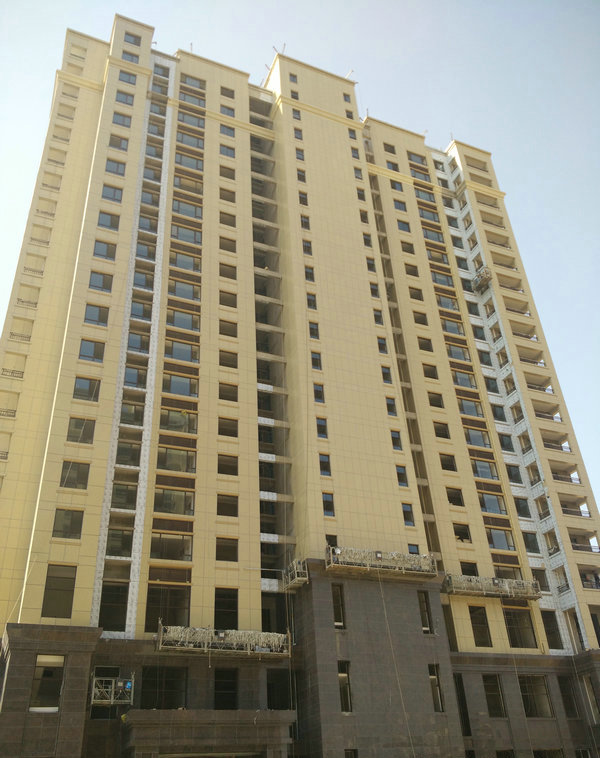

截止2017年4月27日,赭麓公馆一期工程1#、2#、7#楼分户验收及零星修补基本结束,二期工程3#-6#楼外墙一体化板及幕墙工程收尾施工,部分楼栋已具备分户验收条件,地下车库顶板防水及内装饰基本完成,目前准备在中考前将顶板回填土完成。下沉广场区域景观工程已完成约50%,目前下沉广场区域景观砼结构已基本完成,苗木开始种植,周边凉亭等主体结构已完成。
鉴于即将到来的中高考,市区对施工噪音的要求,我项目部已提前安排产生噪音较大的工序先行施工,在施工时间上适当延长,确保中高考期间不产生噪音影响,同时项目进度按既定计划完成。
